作者对船上的洋马6EY18ALW副机进行了吊缸检修,本文主要分享对检修后的副机进行试车的过程。
1、检查副机油底壳油位、检查水路、气路、油路等等都正常后,将控制模式转至机旁操作模式。
2、打开示功考克,先对副机盘车,以确认内部组件安装无误。
3、进行冲车工作,检查无异物从示功考克处吹出。
4、启动运行副机,检查副机油底壳油位、油温水压等是否正常。
5、在空车运行了三分钟以后,手动停车,用点温枪测量一下每个缸对应的道门温度(记住同一位置)。
6、打开道门,检查一下连杆大端的温度以及连杆和连杆螺栓的状态,做好记录,关闭道门。
7、再次启动辅机,检查各接头处的情况,有没有漏水,漏气,漏烟的情况,检查高压油泵处的漏油情况。半小时后停车,测量道门温度,开道门,检查连杆大端温度以及连杆和连杆螺栓状态,做好记录,关闭道门。
8、在空车运行没问题的情况下,开始对副机进行负荷试验,这台洋马6EY18ALW额定功率800kW。由于是新换的活塞环,不能一上来就500kw的负荷。由于副机说明书没有磨合程序,于是借鉴主机的磨合经验,决定先用100kW的负荷来磨合。
9、启动副机,和在用副机并网,手动对功率进行分配,给新检修的副机功率分配100kW,磨合一个小时。期间同样要测量各缸的道门,同时记录一下每一个缸的排温,扫气压力等参数。
10、在100kW的负荷磨合了一个小时以后,我们将功率提高到200kW,继续手动进行功率分配,继续磨合运行一个小时。同样记录道门温度,每个缸的排温,以及扫气压力等参数。
11、在200kW运行了一小时以后,直接将另外那台在网的副机停掉,单独用新检修的副机。由于负荷不够,就开了一些机舱的风机以及消防泵,达到300kW后继续运行一小时。同时记录下对应的道门温度,每一个缸的排温。
300kW功率运行
12、由于是在锚地,可用的设备不足以满足负荷测试的需要,在跟大副沟通以后,打开货仓风机,以400kW再次磨合运行1小时。
400kW功率运行
记录下400kW运行时候,辅机的各缸道门温度,每个缸的排温和扫气压力。
13、继续把所有货仓风机打开,同时打开压载泵,甚至连厨房的炉灶都打开来加功率,总算是达到500kW,继续测试在该功率下,辅机的运行参数情况…

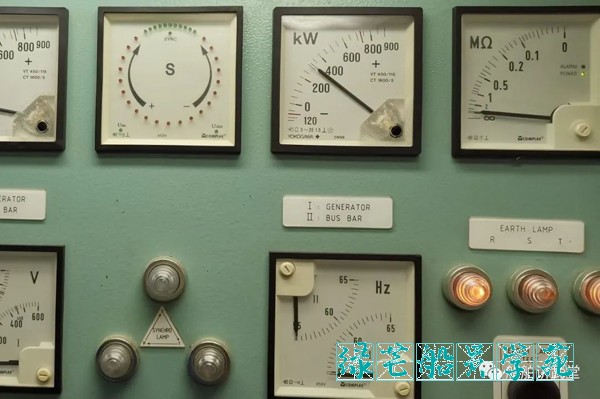

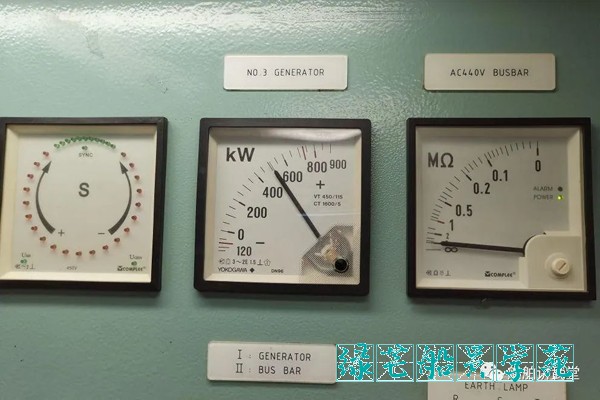

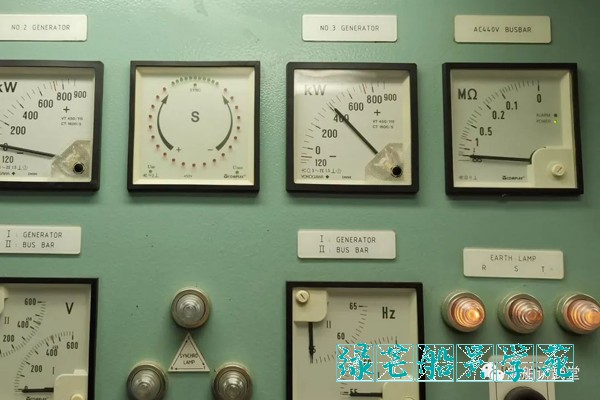

500kW功率运行
其实500kW在平时就很少用到,但是测试是必须的。可以不用,但是必须得有。不得不说保养过的副机就是给力,在如此高负荷下,它的机旁平均排温也就410℃左右。
有人说410℃的排温过高,做过该副机的都知道,500KW的负荷对于该副机还是不算高的,当然还得考虑环境温度。
至于600kW就没有必要测试了,因为确实达不到这么多高荷。但是在船厂出厂的时候,所谓的负荷试验,是非常必要的。
经过过各负荷的磨合测试,这台新保养的副机,表现良好,到此,本次的吊缸检修工作才能算是真正完工!
本文仅做参考交流,不足之处请指正补充!
请稍候,系统正在生成您请求的文件
船舶副机吊完缸投入正常使用前还要做什么?怎么样才算真正完工?
扫码过程中请勿刷新、关闭本页面,否则会导致支付失败
购买后请立即保管好,30天后需重新付费。
船舶副机吊完缸投入正常使用前还要做什么?怎么样才算真正完工?
扫码过程中请勿刷新、关闭本页面,否则会导致支付失败
购买后请立即保管好,30天后需重新付费。
请点击下载或复制按钮进行操作
如果觉得我的文章对您有用,请随意打赏。你的支持将鼓励我继续创作!
